MediKA Miniklinik - Bilderbuch ab Juli 2014

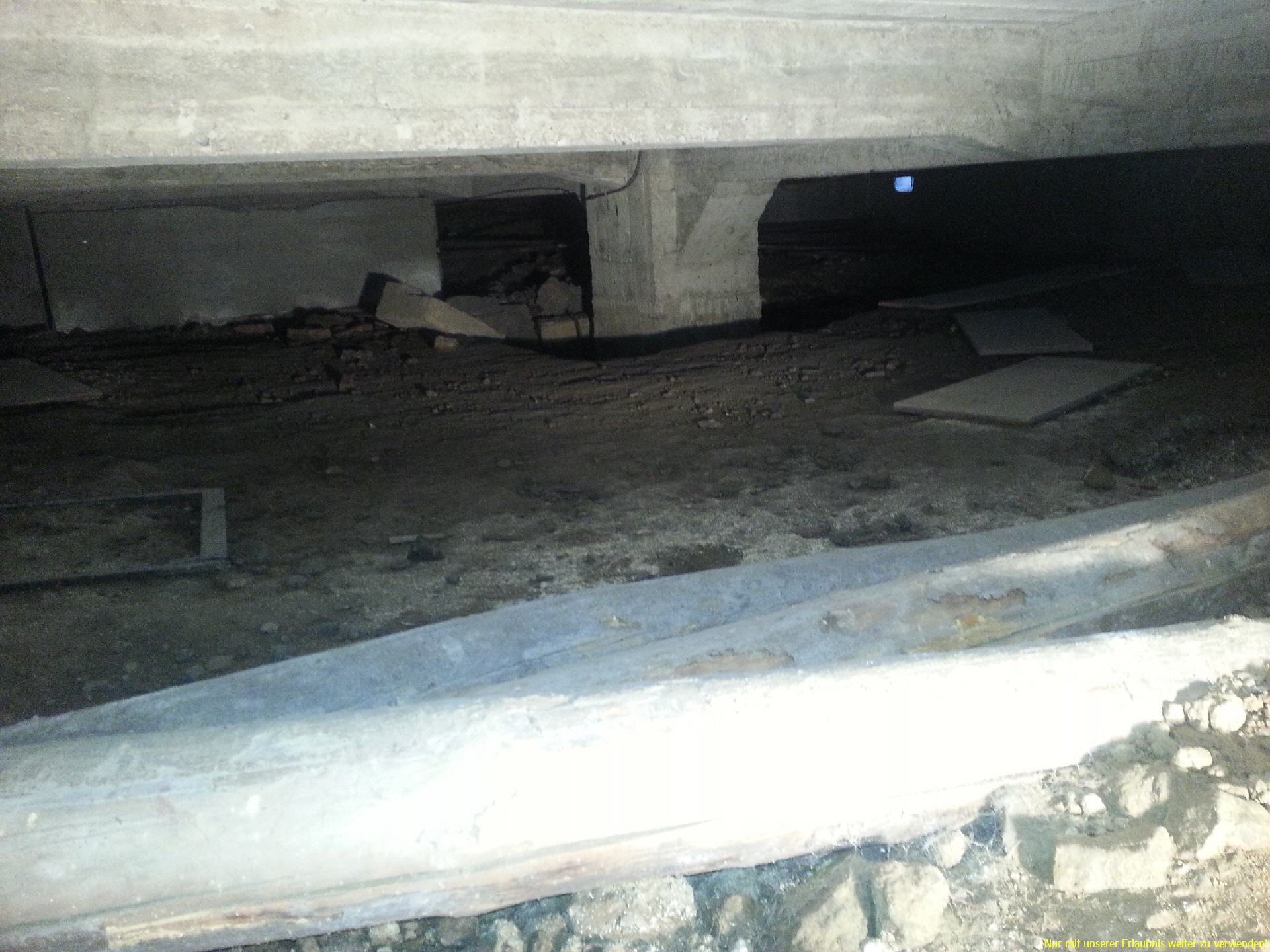

Die alte DB-Auto-Verladestation am Bhf. K'he-Durlach wird abgerissen und ein Neubau einer Miniklinik zugeführt. Projektierung - Realisierung +Planung: essari & lequime gmbh * Architekten * Karlsruhe. 14.07.2014 - GÜ - Generalübernehmer Auftragserteilung für die schlüsselfertige Erstellung Neubau einer MediKA-Miniklinik. Abbruch Altgebäude - Alter Autoverladebahnhof KA-Durlach. Neubau MediKA - Miniklinik - 02.2014 Baugesuch wird eingereicht - Ansichten Architekten Essari & Lequime Karlsruhe Juli 2014 - Arch. Schmutzer Visualisierung des Neubaus. Werkplanung + Statik + Fach.-Ing. Planung + örtl. Bauleitung wird von uns ausgeführt. Fertigstellung zum Herbst 2015 geplant. 24.07.2014 - Aufnahme der Tragkonstruktion Altbau für die neue Statik. 70x70cm Stahlbetonpfeiler mit Vouten und Mittelunterzug 25 x 32 cm.

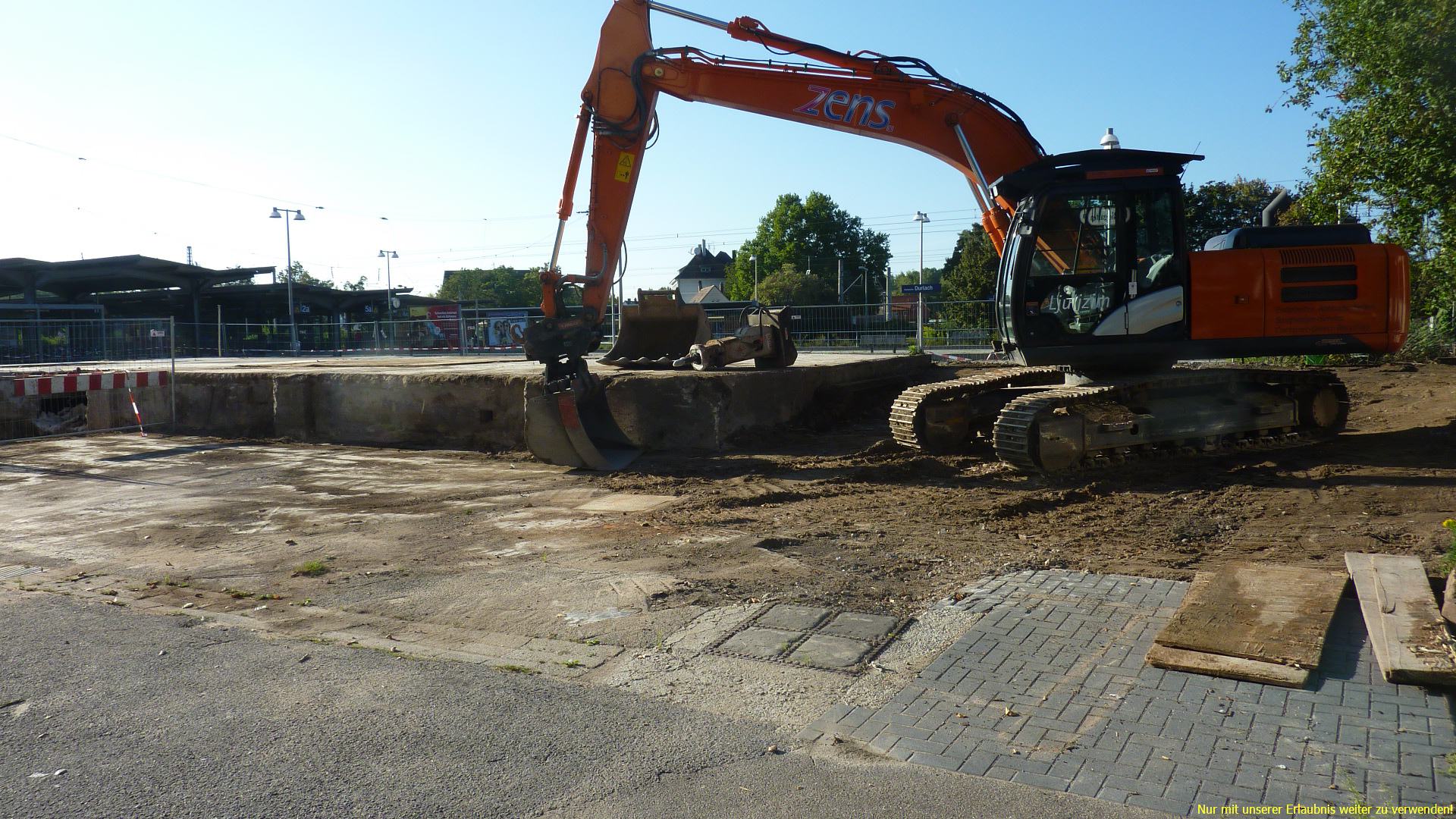

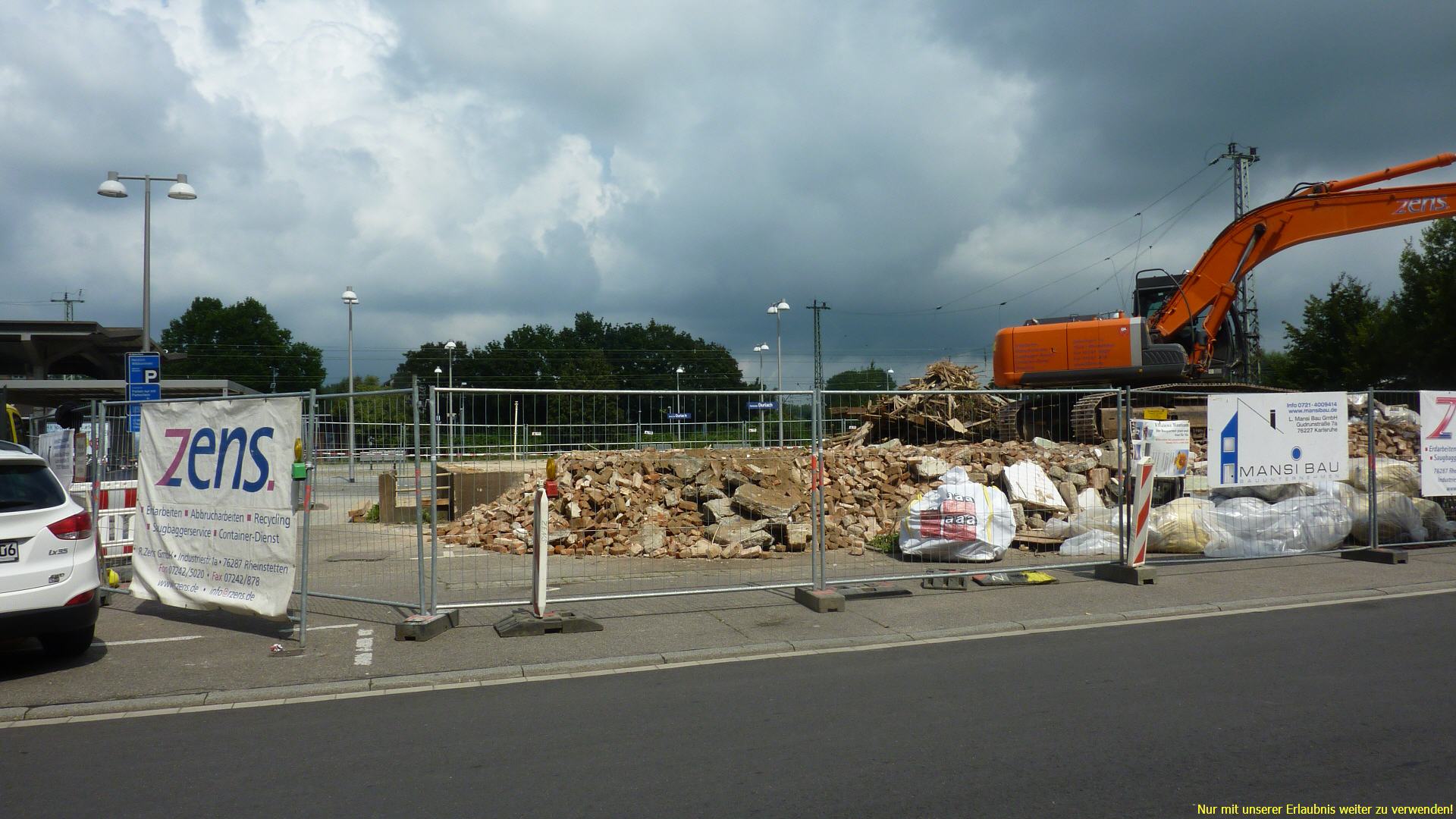

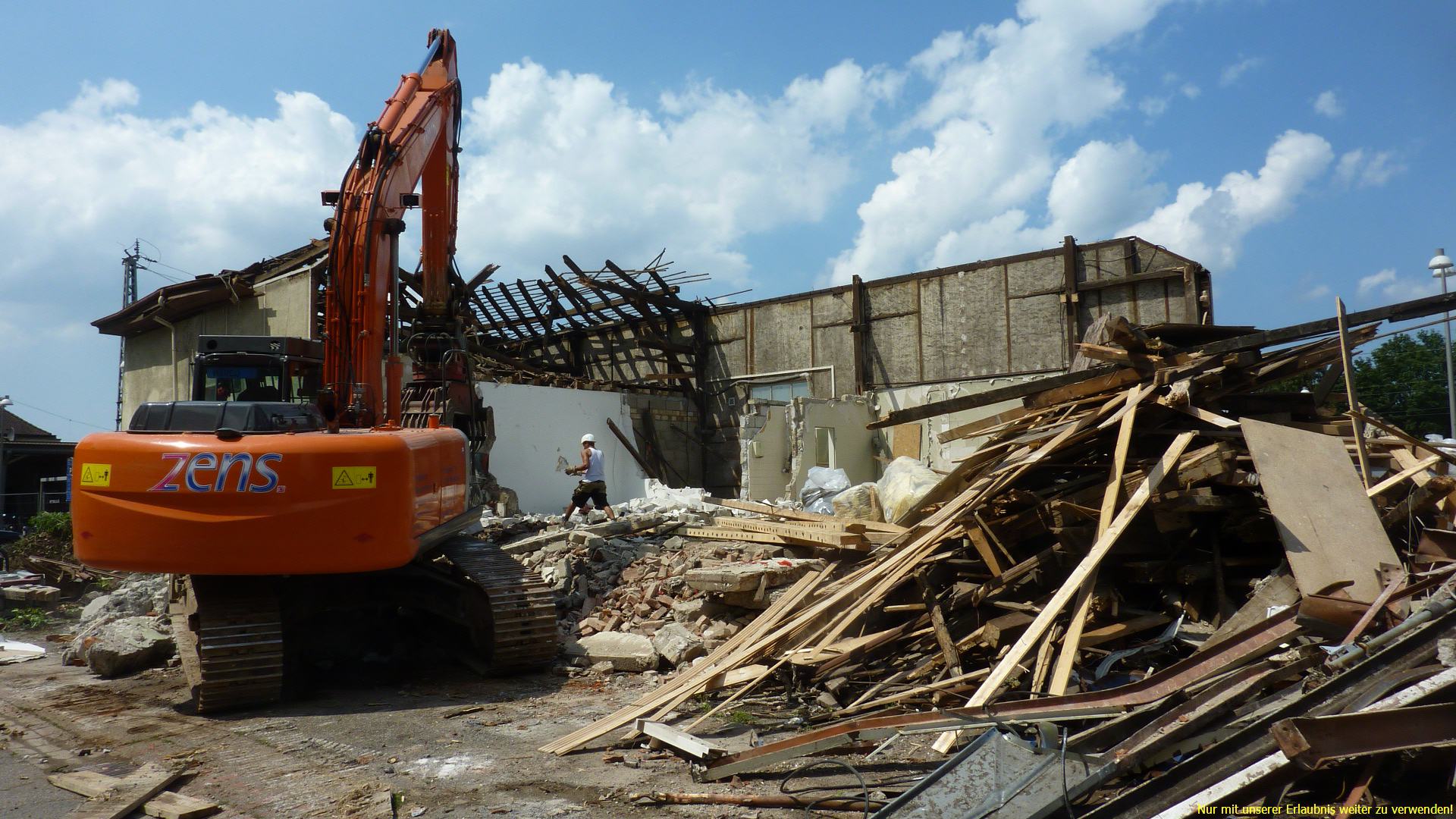

29.07.2014 - Der Abbruch beginnt - Arch. Essari auf PoolPosition 29.07.2014 - Auf ein gutes Gelingen 31.07.2014 - Der Abbruch geht zügig voran. 05.08.2014 - Altgebäude komplett abgerissen

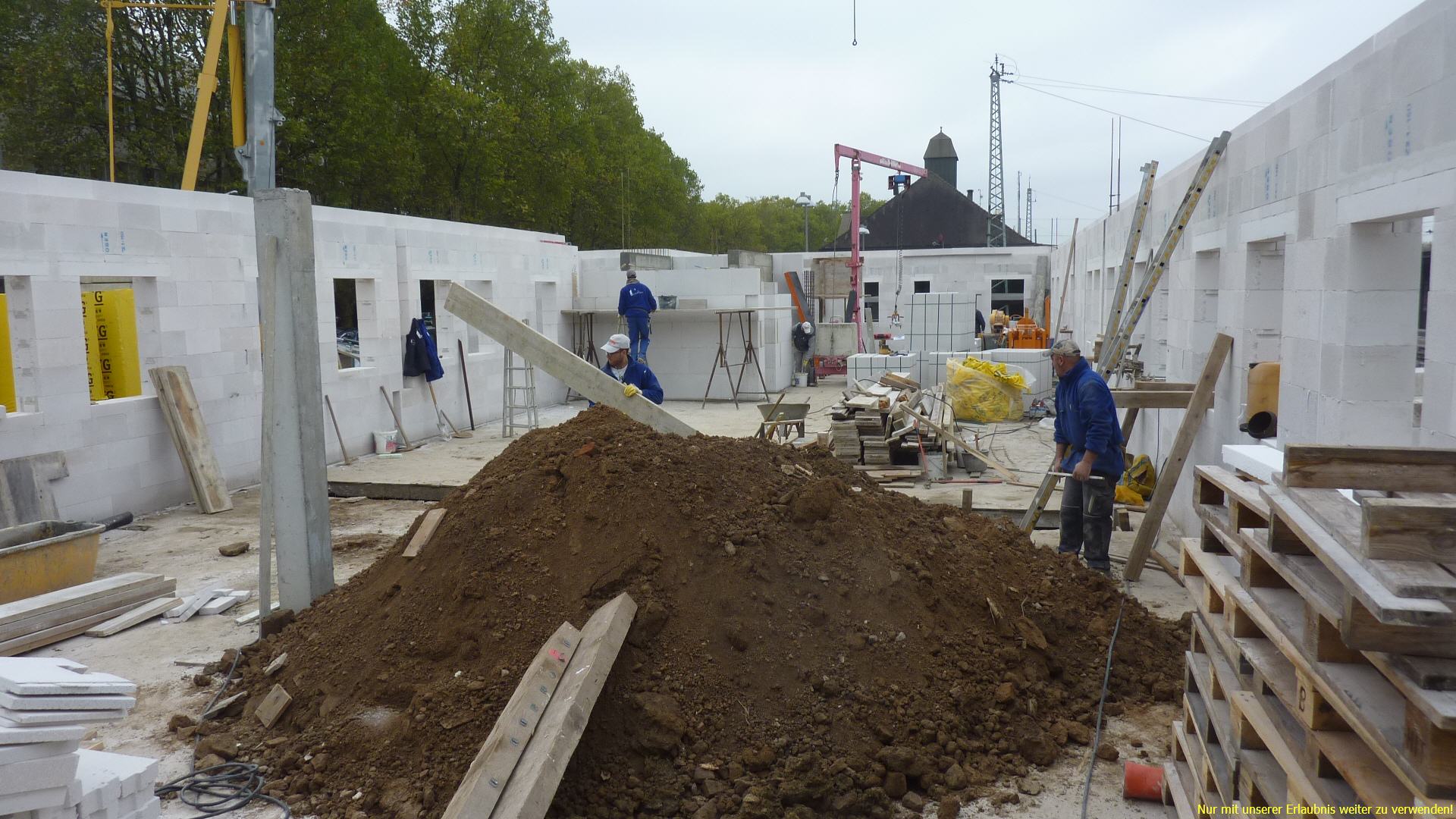

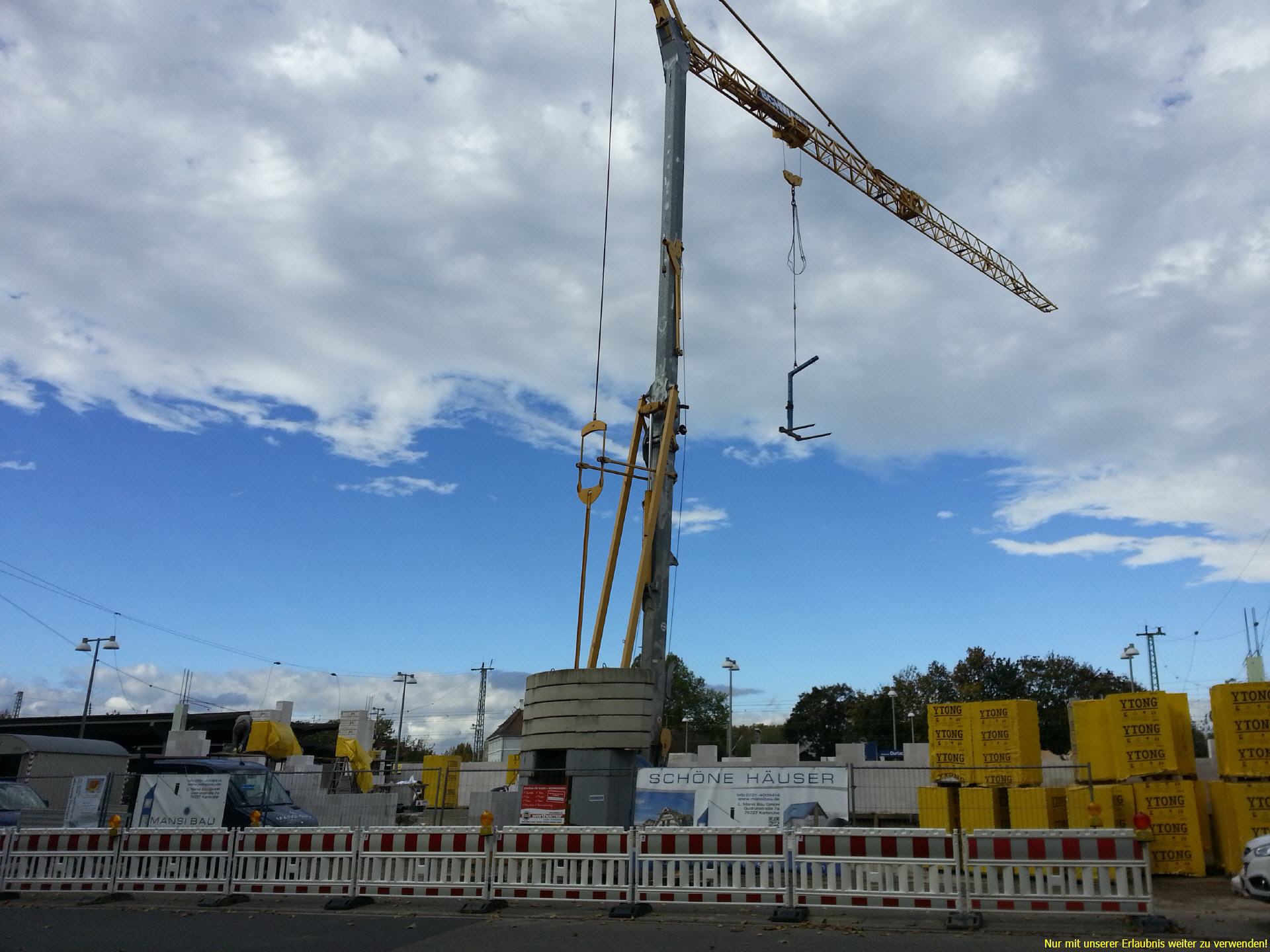

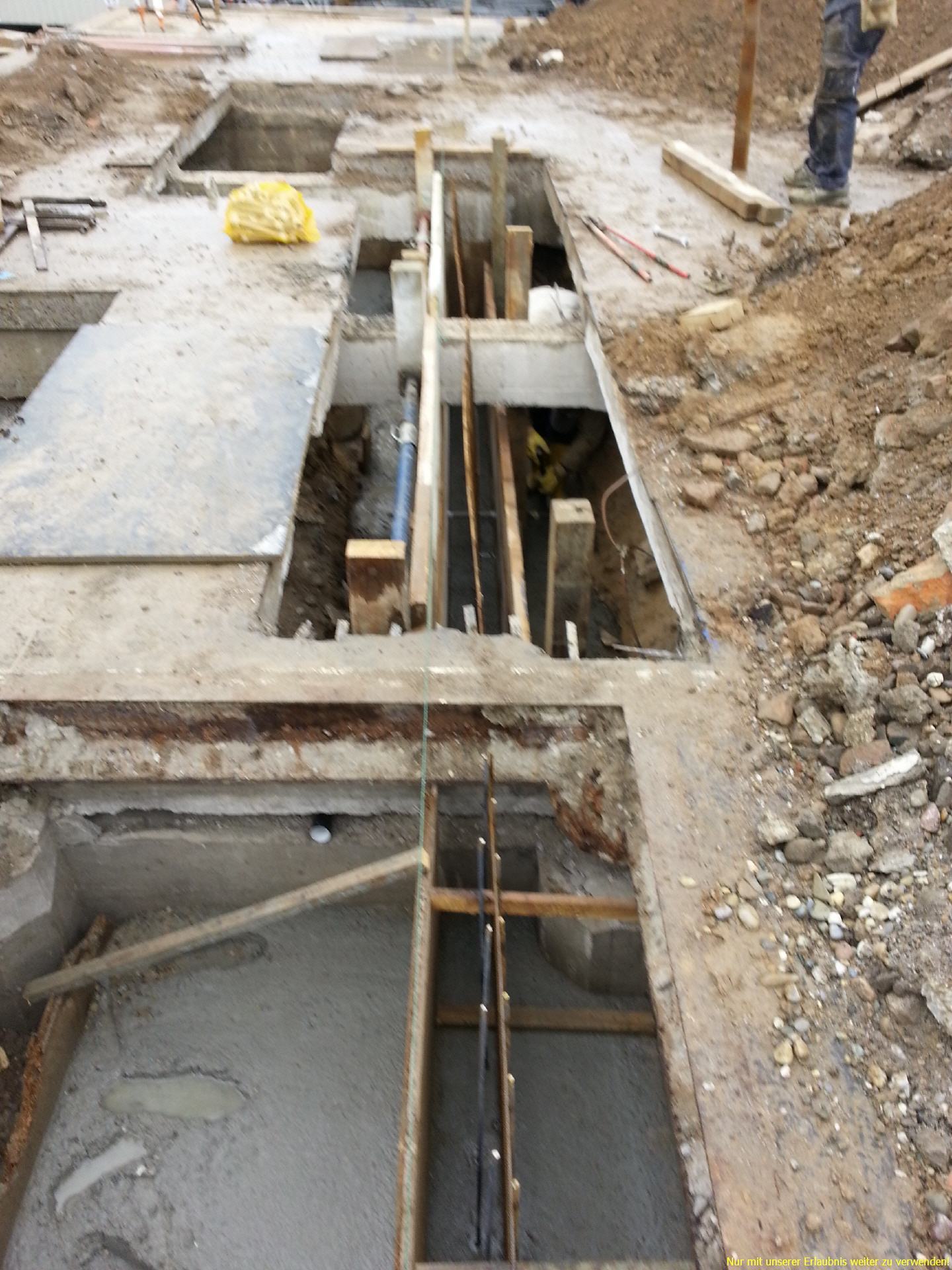

28.09.2014 - Nach dem Sommerurlaub und Analytik des Abbruchmaterials, das als Sondermüll Z3 eingestuft wurde, ist der Abbruch entsorgt worden und die Abbrucharbeiten beendet. 29.09.2014 - Das Baustellenschild ist angebracht und die Rohbauarbeiten beginnen. 01.10.2014 - Eine aufwendige Fundamentierung für den Neubau beginnt im Kriechkeller des Altbaus 21.10.2014 - Kranaufstellung und Beginn Maurerarbeiten der Aussenwände

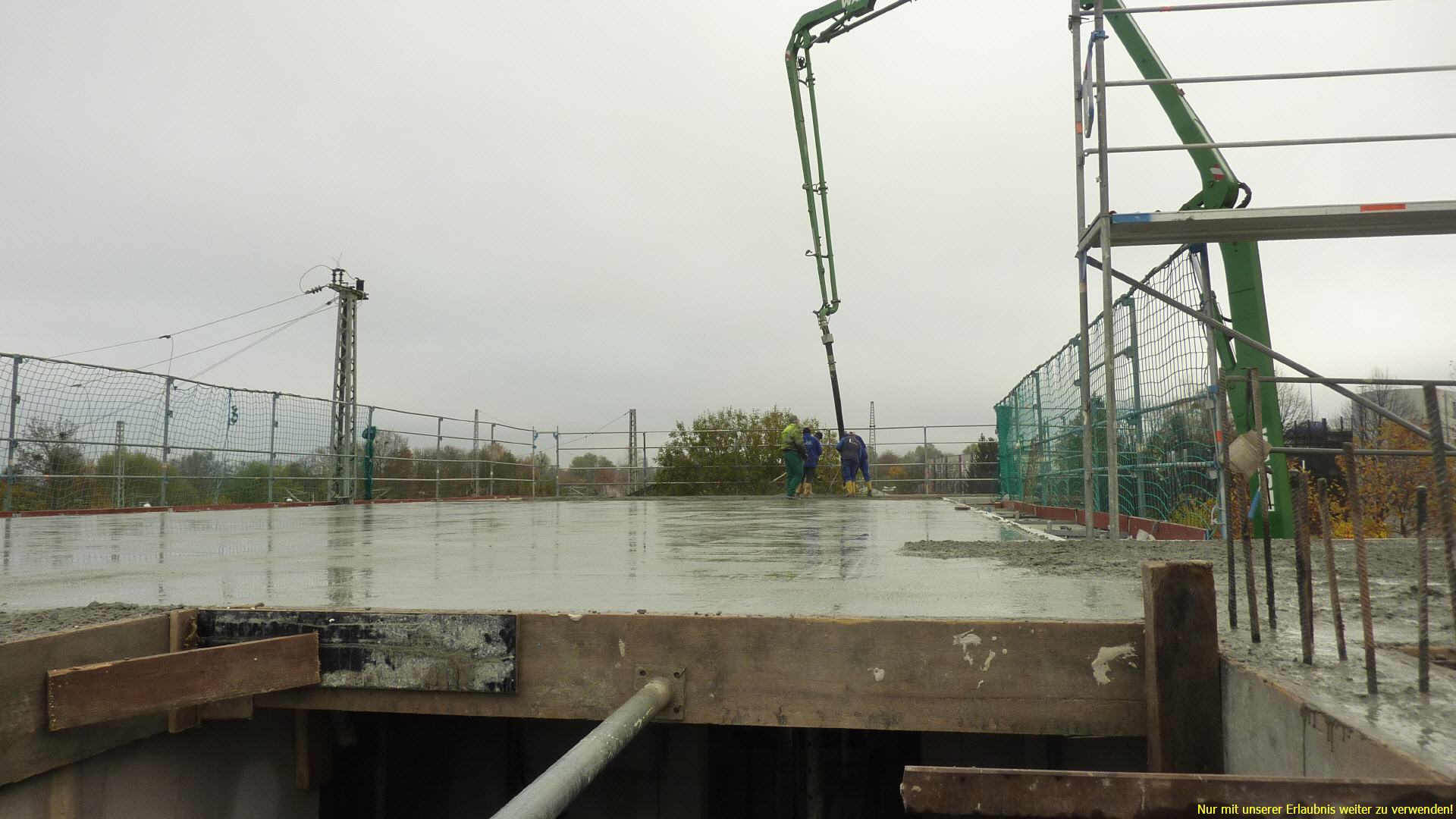

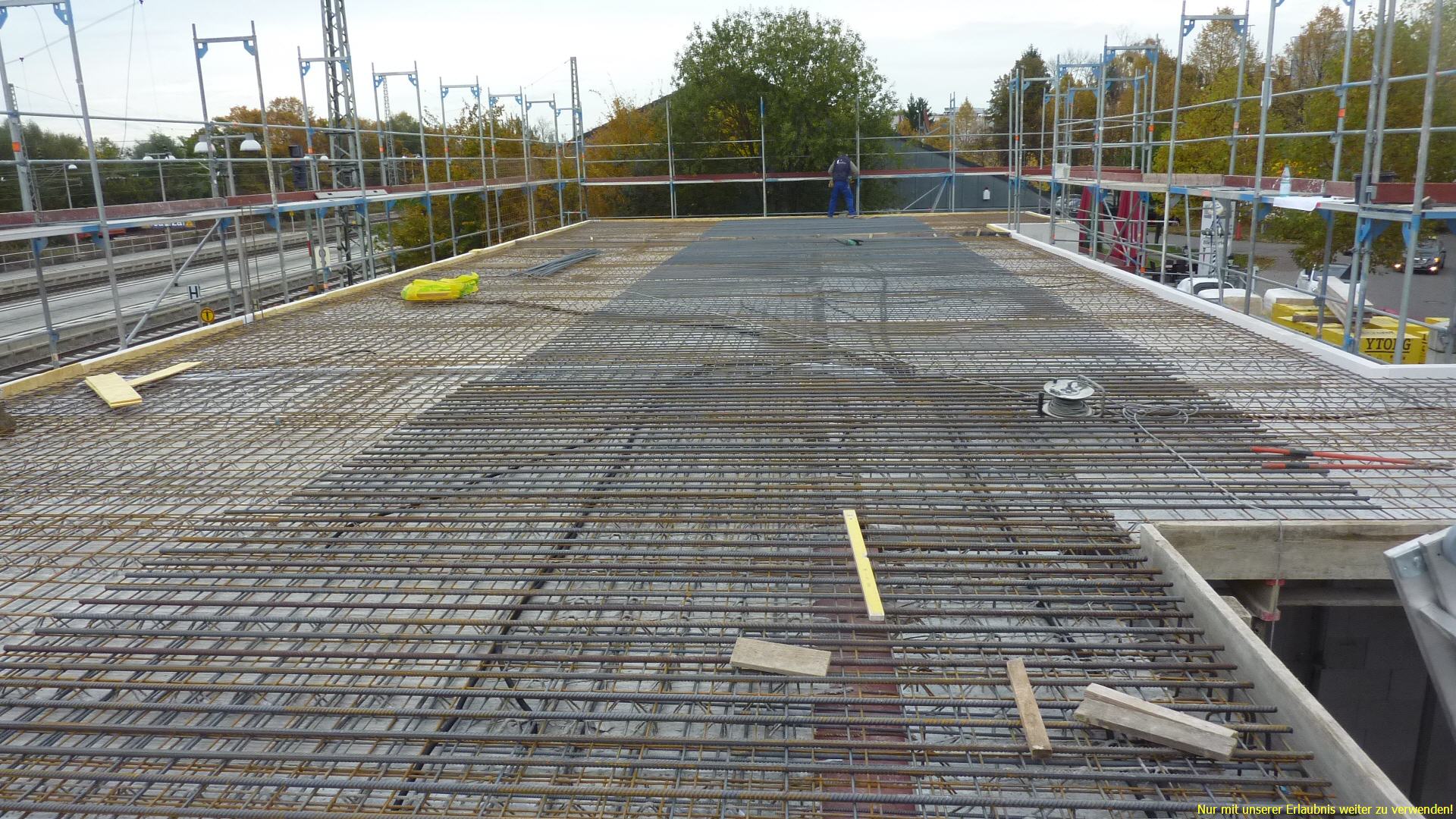

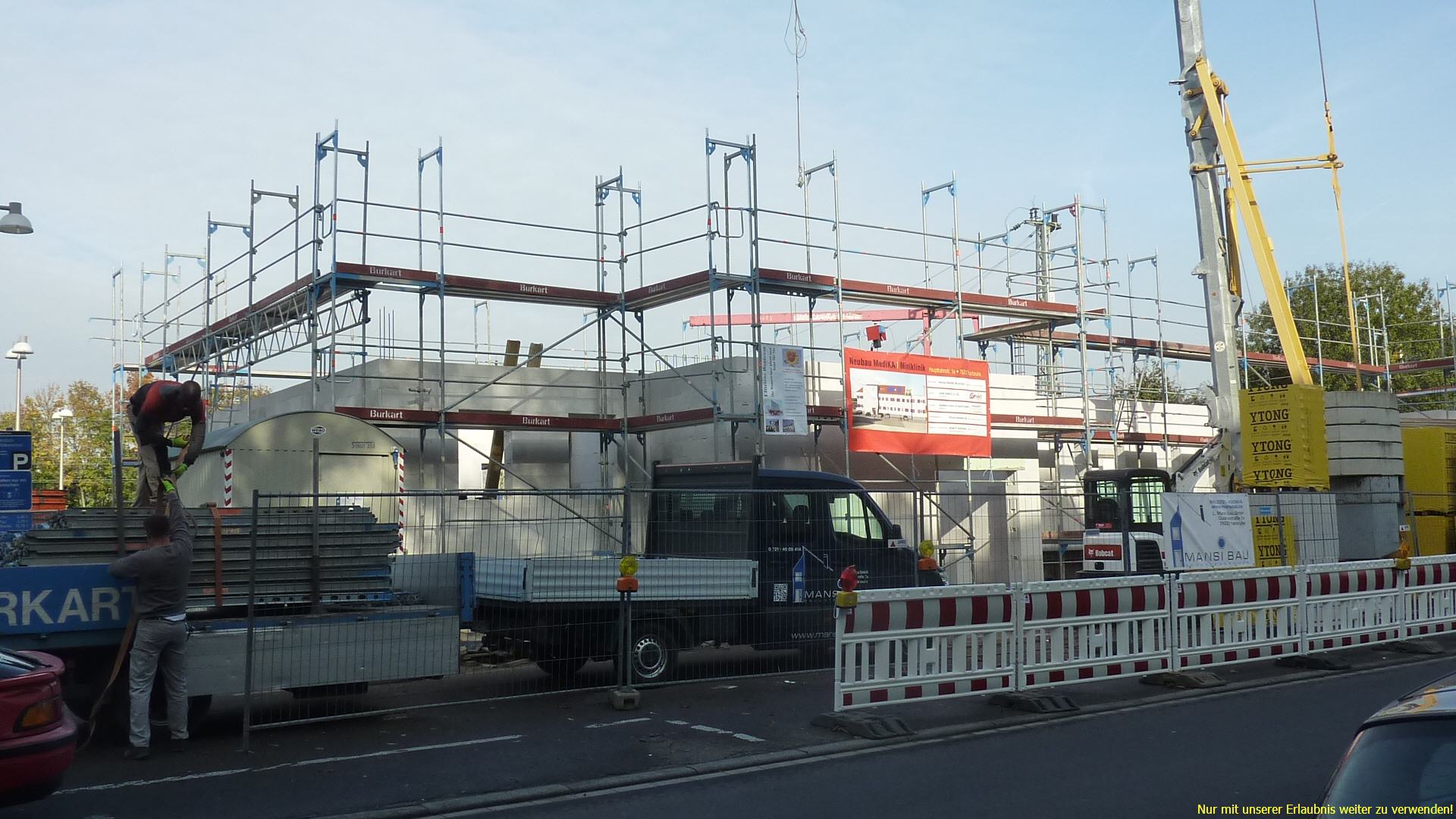

29.10.2014 - Baustellenbetrieb im EG 30.10.2014 - Das Arbeits-Schutzgerüst ist montiert 04.11.2014 - Die EG-Decke ist mit den GroßflächenPlattenDecke eingeschalt, der Stahl verlegt und der Prüfstatiker hat die Bewehrung abgenommen. Die Decke wird betoniert. 20.11.2014 - die OG-Decke ist betoniert

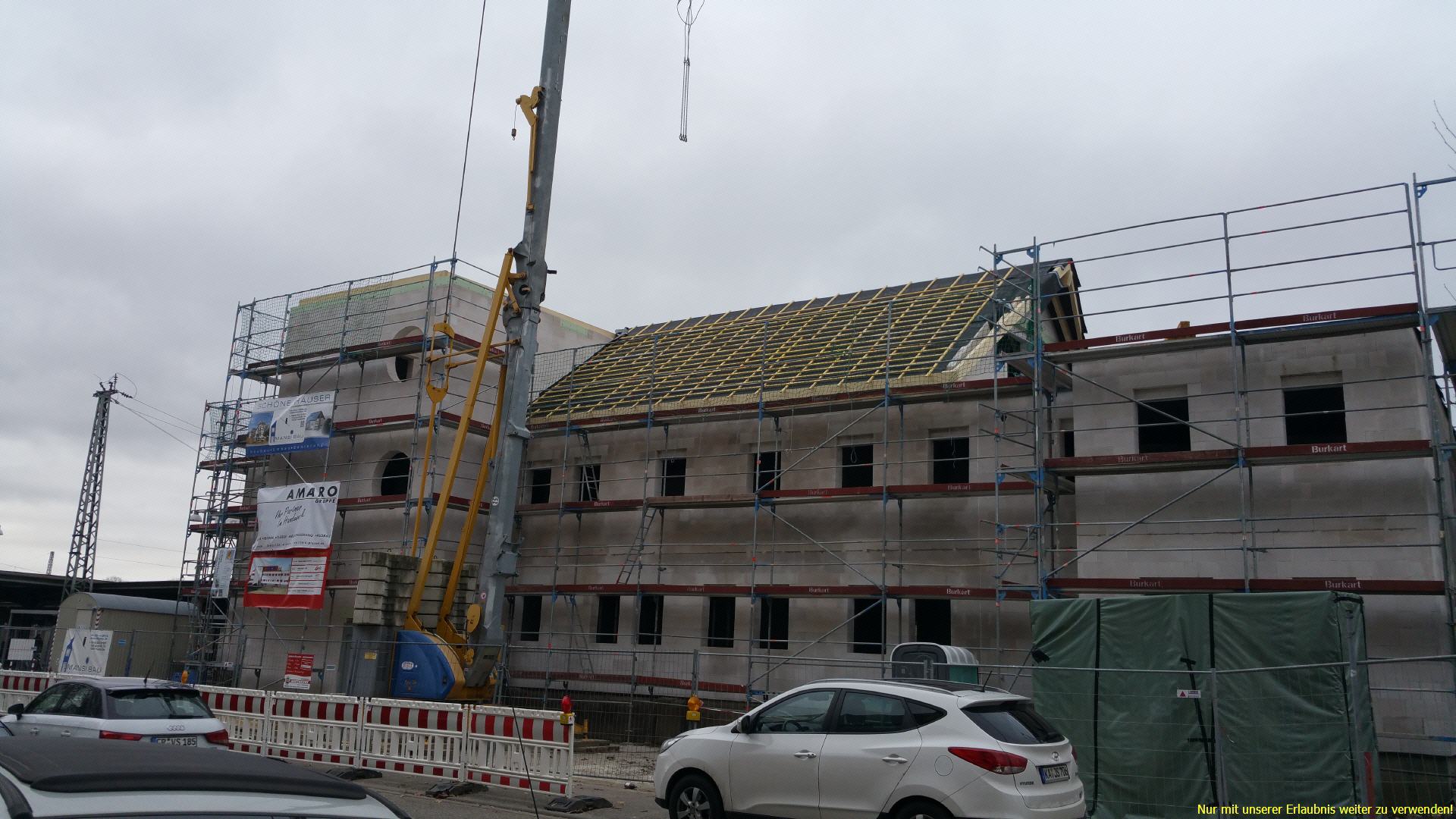

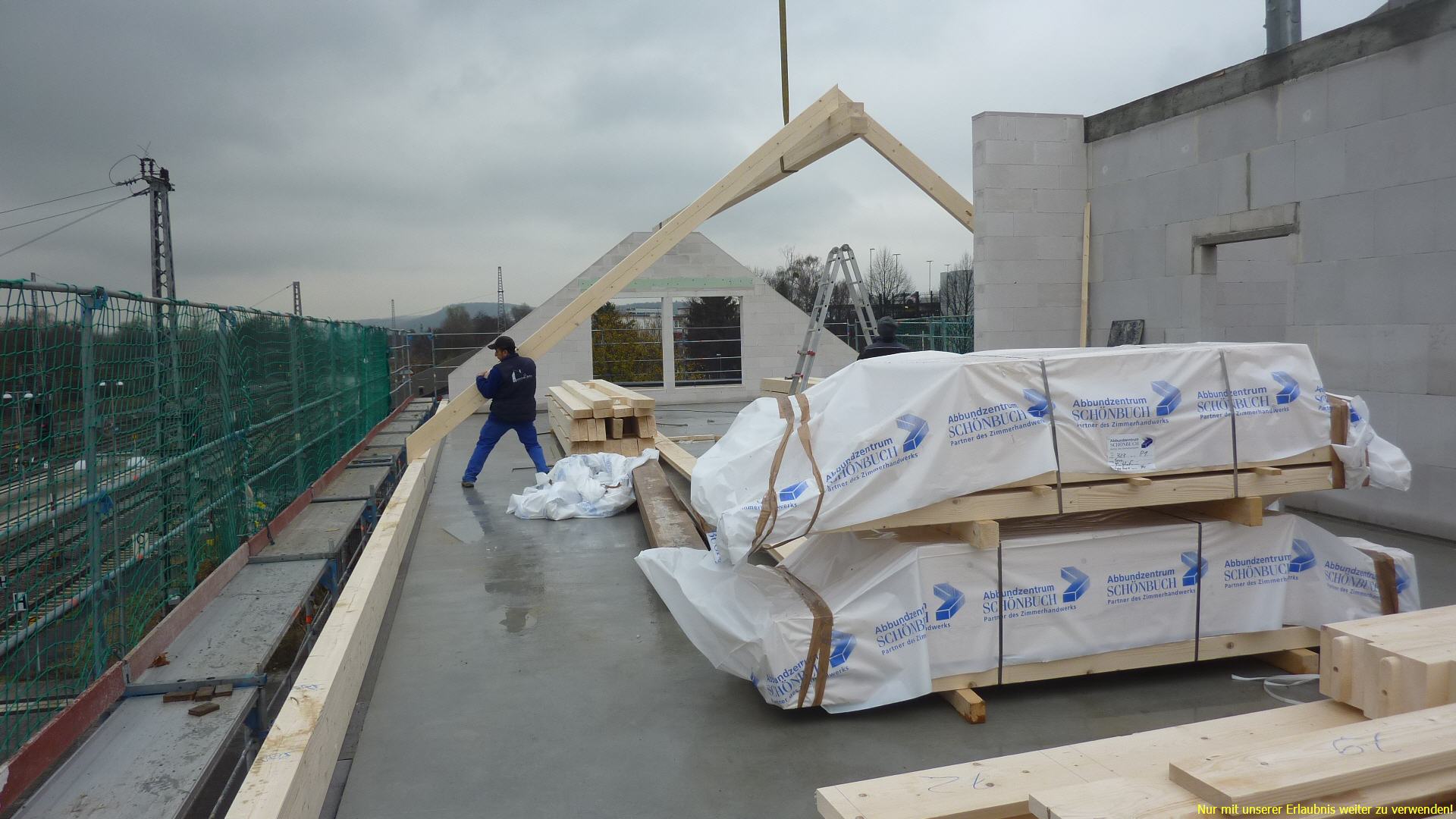

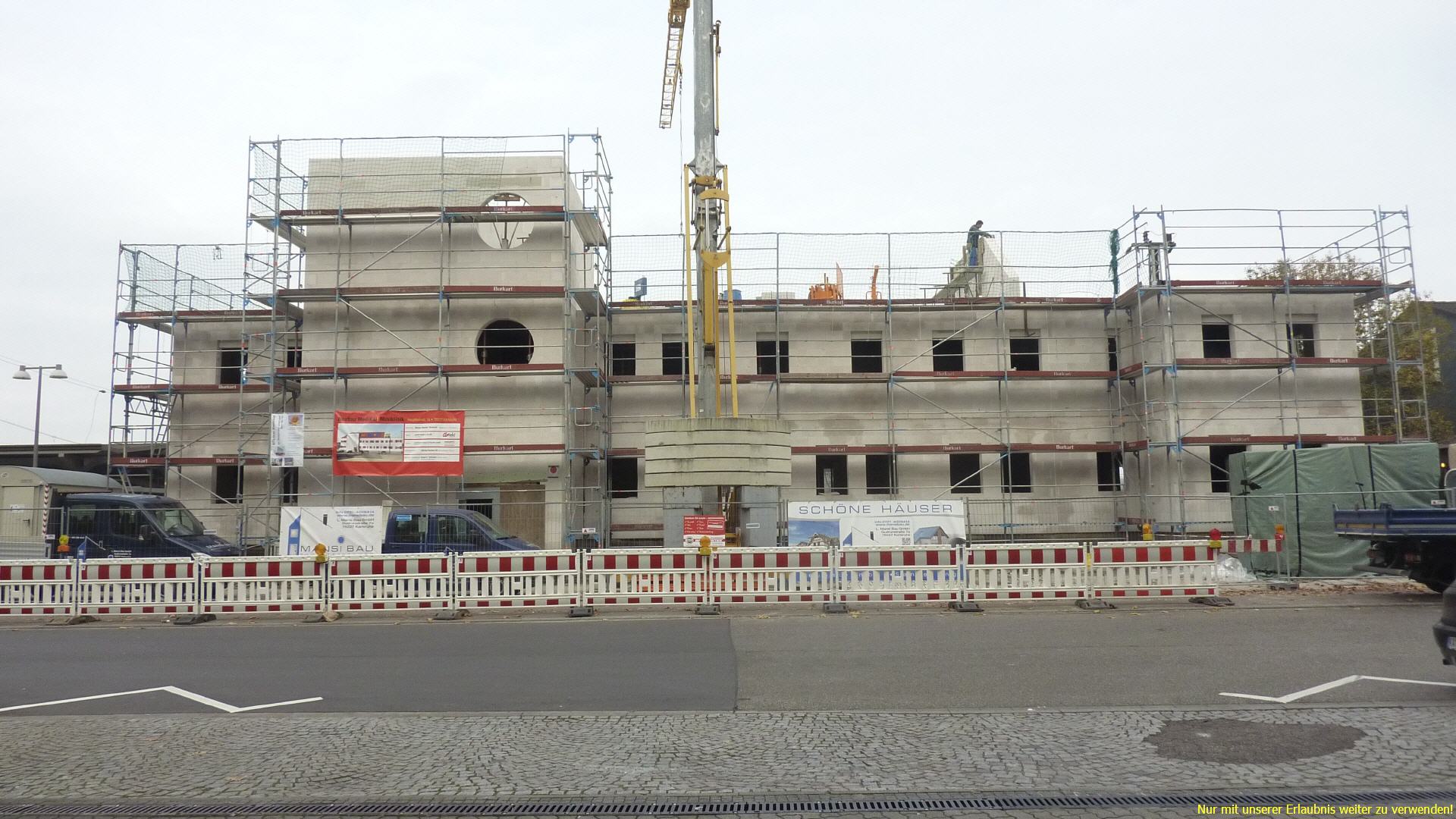

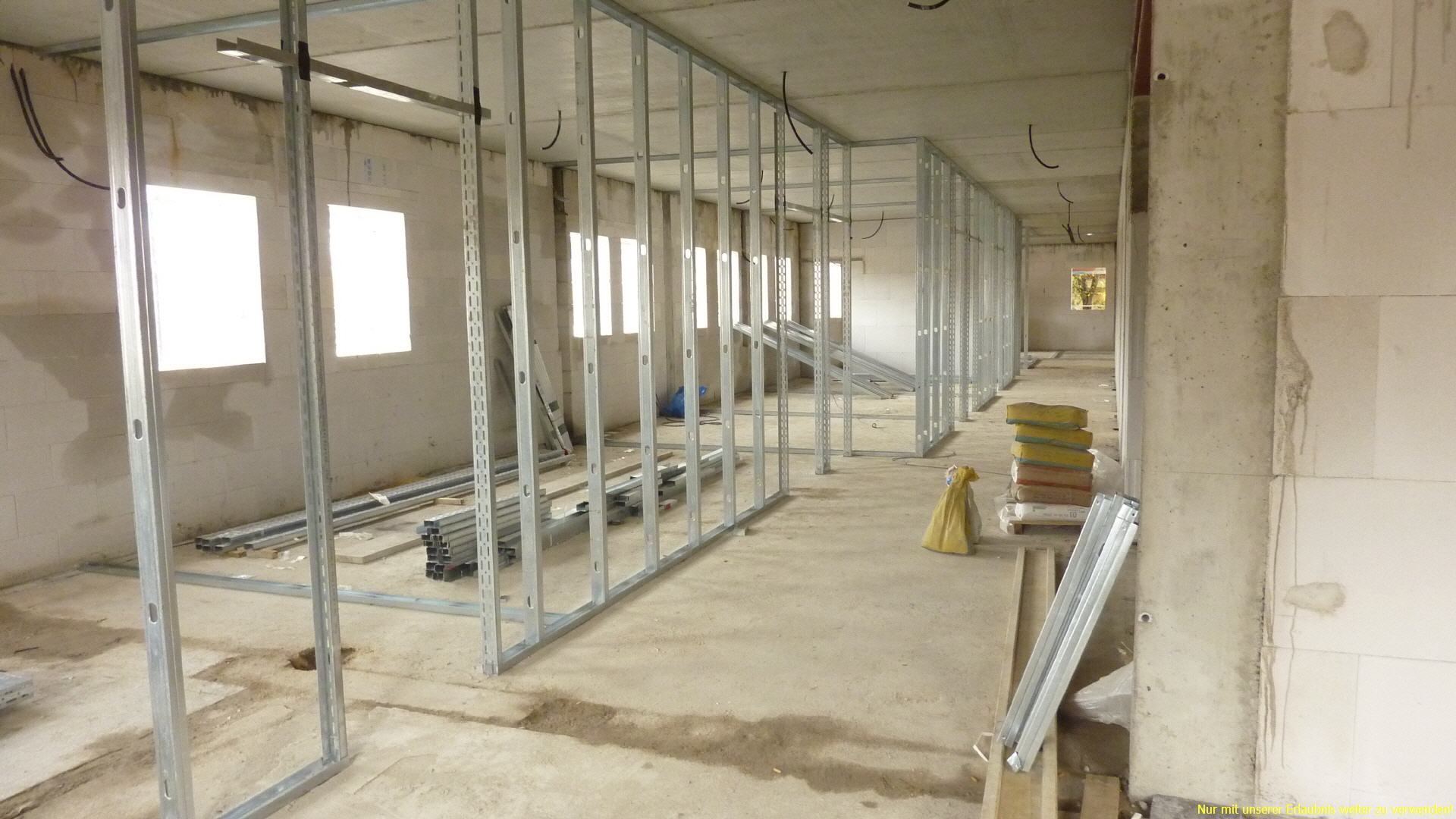

27.11.2014 - Der Rohbau ist fertig gestellt - der Dachaufschlag erfolgt in 2 Woche - KW 52 - das Flachdach ist mit der 1. Lage abgedichtet. 27.11.2014 - Beginn mit der Montage der nichttragenden Metallständerwände im EG 09.12.2014 - Der Dachstuhlaufschlag beginnt - früher als geplant. 19.12.2014 - rechtzeitig vor der Weihnachts- und Neujahrpause ist das Dach wetterdicht ausgeführt, wie bei den Vertragsverhandlungen vor 5 Monaten zugesagt. Die Abwasserleitungen sind komplett im Haus montiert.

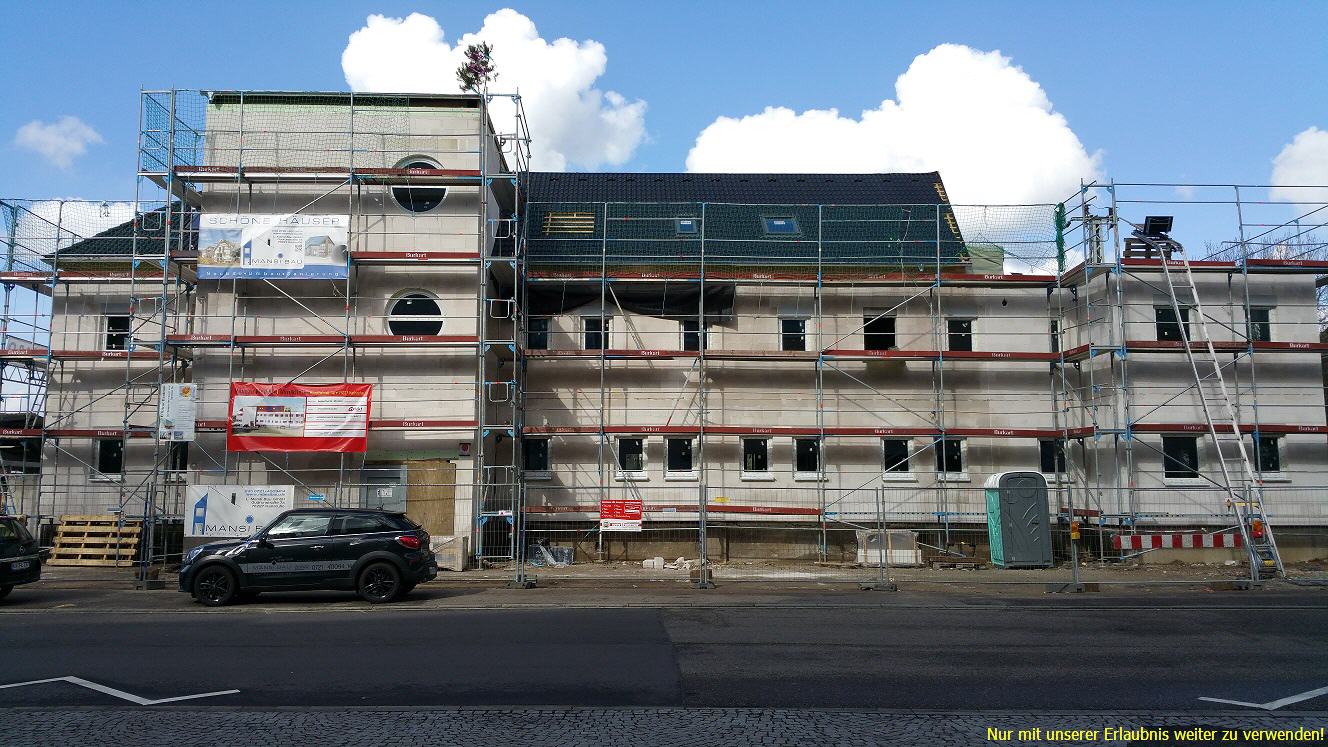

27.02.2015 - Richtfest wurde zünftig im trockenem Dachgeschoss gefeiert - die Arbeit im Haus ging zügig voran - Rohinstallation Heizung-Saniär-Elekro einschl. aufwendige Installationen für die Ärzte fertig. Fenster eingebaut - Anfang März beginnt der Innenputz.
